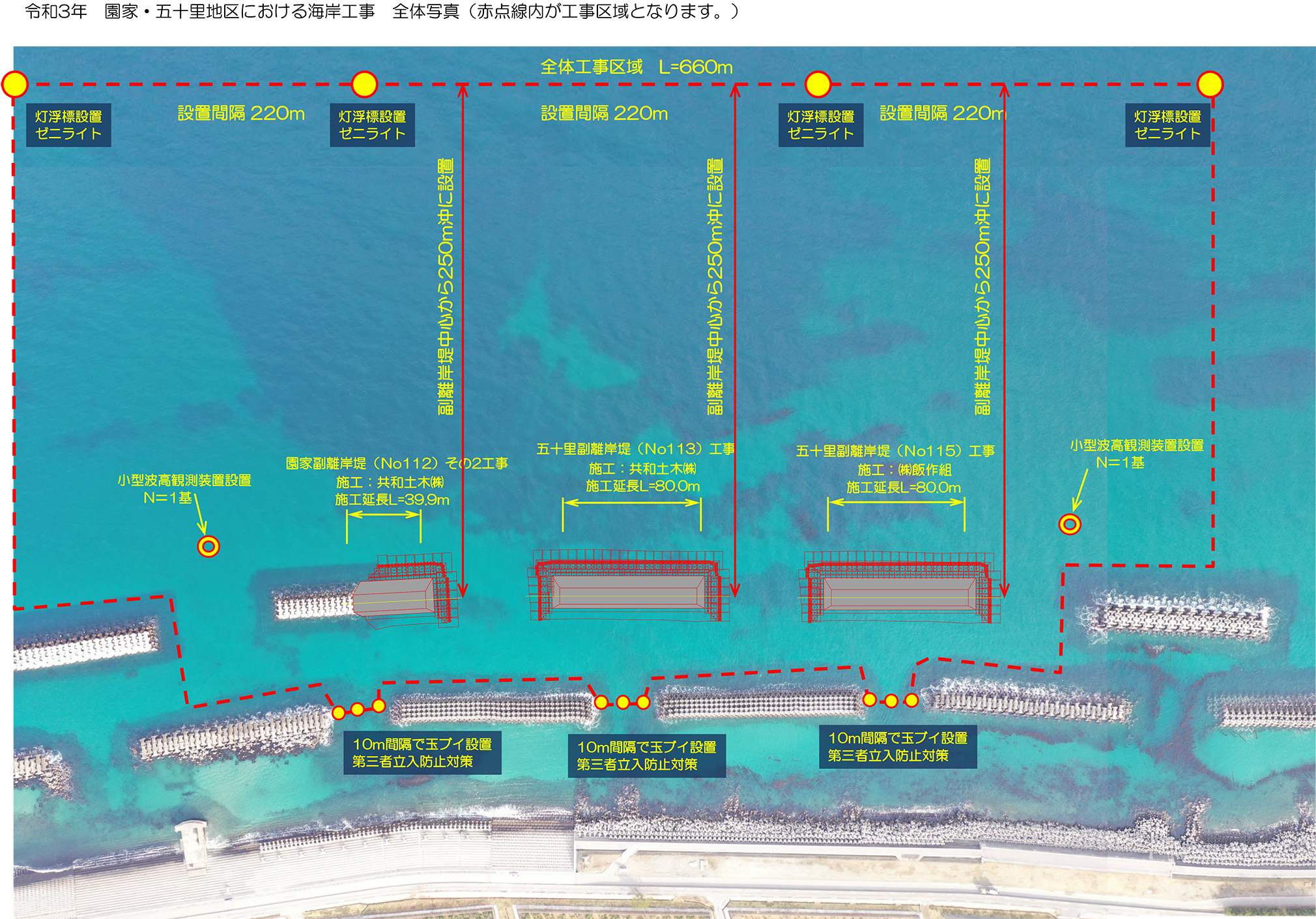

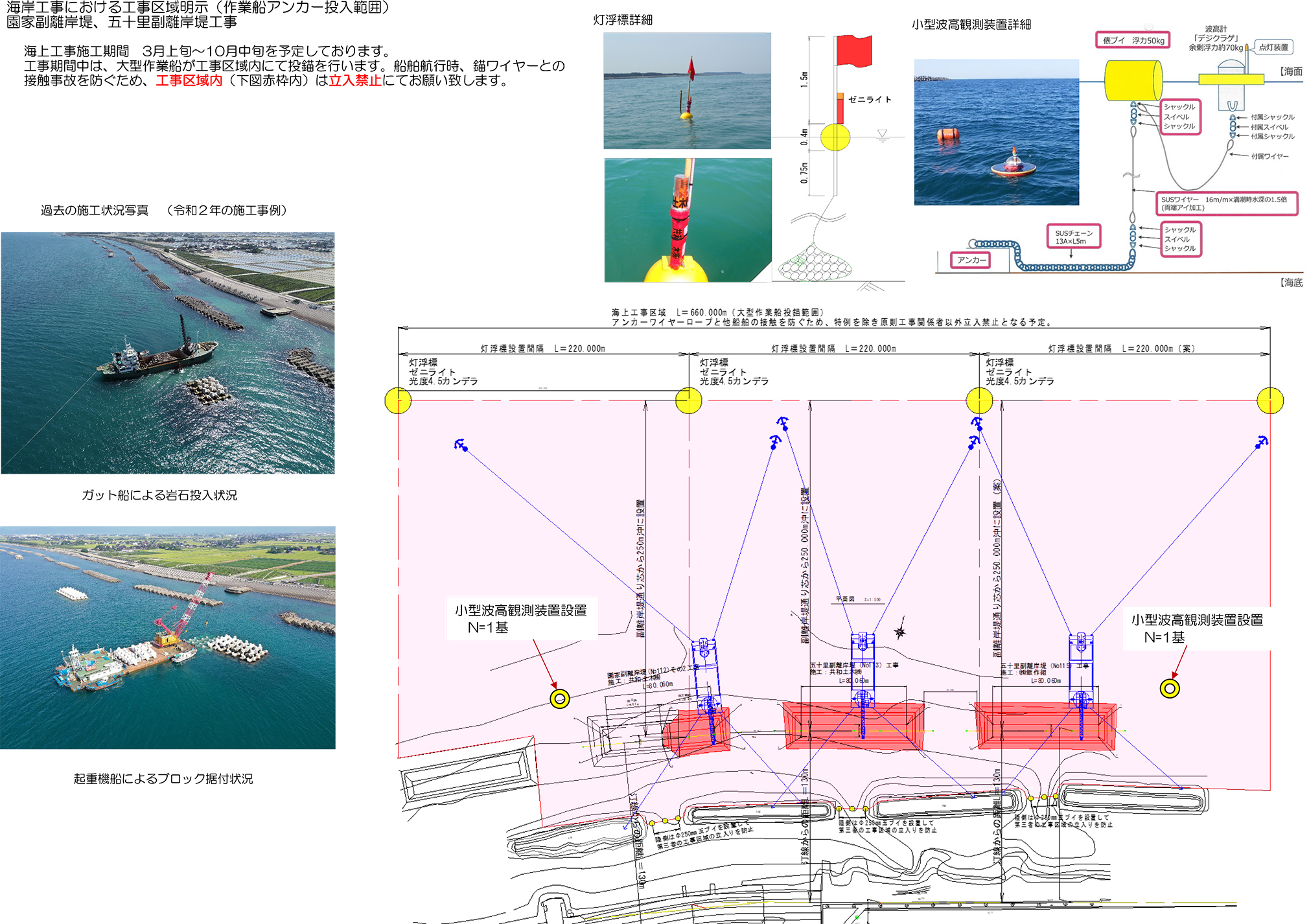

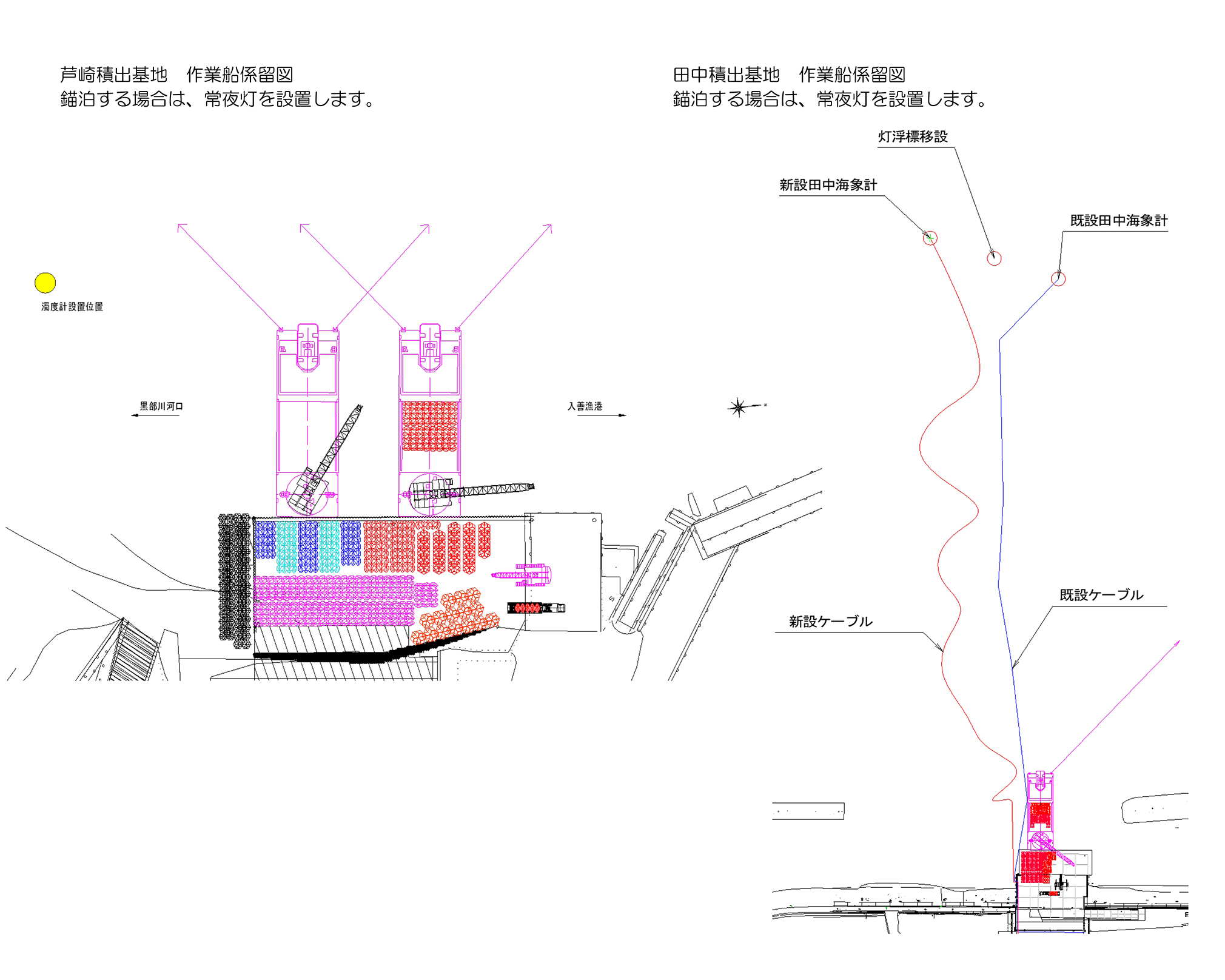

五十里副離岸堤(No115)工事概要

工事概要
- 工 事 名
- 五十里副離岸堤(No115) 工事
- 工事場所
- 富山県下新川郡入善町五十里地先
- 発 注 者
- 国土交通省 北陸地方整備局 黒部河川事務所
- 監督部署
- 入善海岸出張所
- 施 工 者
- 株式会社 飯作組 (入善町 五十里 250番地)
- 工 期
- 自 令和3年3月19日
至 令和3年10月29日 (225日間) - 数 量
-
- 海域堤防 施工延長 ……………………………80.06m
- 海域提基礎工 ……………………………………1.0式
- 捨石工 …………………………………………1.0式
- 岩石200~1,000㎏/個…………………3,776㎥
- 砕石50㎜以下………………………………872㎡
- 捨石均し(±30㎝)…………………… 3,080㎥
- 洗掘防止工……………………………………80.06m
- 海岸コンクリートブロック運搬・据付……1.0式
- 被覆ブロック16t(実質量16.65t)………52個
- 被覆ブロック16t法肩(実質量21.15t)…44個
- 根固ブロック4t(実質量4.002t ) ………81個
- アスファルトマット………………………1,881㎡
- 海域堤本体工……………………………………1.0式
- 海岸コンクリートブロック工………………1.0式
- 海岸コンクリートブロック運搬・据付…1.0式
- 本体ブロック30t(実質量30.085t)…108個
- 本体ブロック40t(実質量40.048t)…169個
- 海域堤防 施工延長 ……………………………80.06m
